Freitag, 31. Januar 2014

Blower-Door-Test

Mit den Fliesen geht es gut voran..Uns gefallen die 30*60 Fliesen sehr gut, auch die beiden Farben passen genau zu unserer Einrichtung.
Seit zwei Tagen ist unser Hygrometer weg- wie vom Erdboden verschluckt. Ich gehe jedes Mal als erstes hin um zu sehen, ob und wenn ja um wieviel die Luftfeuchtigkeit sinkt. Leider war das Teil aber von heute auf morgen nicht mehr auf der Fensterbank. Wir bekommen es von Herrn Claassen ersetzt.
Gestern waren Herr Claassen und der Gutachter da um den, noch ausstehenden, Blower-Door-Test nachzuholen. Der Wert lag bei 1,4 und war im Rahmen. Nachdem der Gutachter weg war ist Herr Claassen aber nochmal zum Haus gefahren, weil der Wert in seinen Augen nicht zufriedenstellend war und so ganz anders als sonst. Es ließ ihm keine Ruhe und er suchte das gesamte Dach und die Dichtung ab - bis er tatsächlich eine nicht abgeklebte Stelle fand. Nun wird der Test nächste Woche wiederholt , mit einem dann bestimmt besseren Ergebnis. Wir finden diesen Einsatz wirklich sehr postiv und möchten das auch mal kundtun !
Heute morgen war der Elektriker da und hat ein paar Steckdosenabdeckungen und Schalter montiert. Das Thermostat fürs Bad fehlt komischerweise immer noch. Dafür ist der Klingelknopf nun dran. Die Kollektoren fürs Dach werden immer noch von den einzelnen Handwerkern von Raum zu Raum getragen da es fürs Dach noch zu kalt ist.
Die Rolläden wurden ebenfalls eingestellt und funktionieren. Wir sind froh, das wir für die Türen und die großen Fenster eine Drehstange genommen haben, auch wenn sie jetzt noch leichtgängig sind. Der Platz zwischen Wand und Seil ist nicht groß und man stößt leicht dagegen.
Sehr schön aufgeräumt sieht unser HWR aus. Der Wassertank ist mit der Therme in einem Gerät und wir haben mehr Platz als gedacht.
Wir haben den Baustrom abrechnen lassen und etwas über 2200 KW sind schon weg. Aber wir wollten eine möglichst trockene Baustelle und das ist nunmal der Preis. Die Bautrockner selbst haben wir am Dienstag abgegeben und dafür auch nochmal 180 Euro bezahlt. Sie waren ihr Geld aber wert und wir empfehlen die Firma Fieberitz ( Hamburg ) gerne weiter.Der neue Zähler hat auch schon 226 KW auf der Uhr, das geht wirklich fix obwohl man nicht wohnt:-)


HWR, Heizung und Warmwasserspeicher in einem


Wohnzimmer und eine Terrassentür, die zweite ist rechts daneben




Bad
das soll die Küche werden :-)



unser Hygrometer, gestern noch da und heute weg



der neue Zählerstand



schön übersichtlich


alles zu


Freitag, 24. Januar 2014

Fliesen

Am Dienstag hat Herr Herrmann Schal aus Lüneburg, unser Fliesenleger, mit seiner Arbeit begonnen.
Heute sind Badezimmer, Schlafzimmer, Gästezimmer und HWR schon fertig gefliest. Verfugt wird noch. Wir finden, er hat das sehr gut und sehr suaber gemacht und wir können ihn wirklich empfehlen. Das Badezimmer wirkt durch die Fliesen größer und auch die Art, wie gefliest wurde gefällt uns sehr gut.
Die Bautrockner von Fieberitz werden wir Sonntag abend abbauen, wir haben jetzt durchschnittlich um die 63 % Luftfeuchtigkeit, das ist für einen Neubau der erst seit 2 Wochen beheizt wird schon richtig gut. Diese Art der Trocknung war zwar recht kostspielig für uns, auf der anderen Seite lohnt es sich denn nur durch lüften alleine hätten wir in der Zeit nicht von 99 % auf 63 % reduzieren können.

Heute morgen hatten wir unser Wochengespräch mit Herrn Claassen, da Herr Kauert  ( unser BL ) im Urlaub ist.Wir haben gesagt, das im Moment alles gut läuft. Die Kollektoren können bei dem Wetter natürlich noch nicht aufs Dach gebracht werden und der Außenfühler für die Heizung fehlt auch noch. Aus diesen Gründen zeigt die Heizung täglich zwei Fehlermeldungen / Störungen an, die aber schnell zu quittieren sind. Das wird in der nächsten Zeit erledigt.Das Handbuch hat 36 Seiten !!  nur Fehlermeldungen und deren Ursache, da wird uns ganz schummrig.
Herr Claassen hat die Einschubtreppe noch etwas korrigiert, sie hakte ein wenig beim rausheben. Außerdem haben wir die nächsten Abläufe besprochen. Der Maler macht uns noch die offenen Übergänge von der Küche zum Wohnzimmer und vom großen in den kleinen Flur glatt. Außerdem kommen wahrscheinlich Ende nächster Woche die Installateure von Sanitär Neumann, um das Bad fertig zu machen und evtl. Heizung / Kollektoren. Ein Thermostat im Bad fehlt auch noch.
Die Fenster werden noch justiert und die Rolläden wieder richtig hochgezogen, sie hängen teilweise schon ein wenig durch.





Wandfliesen und Bordüre Bad



flache Duschtasse und Bodenfliesen



Gästezimmer / Büro mit Terrassentür

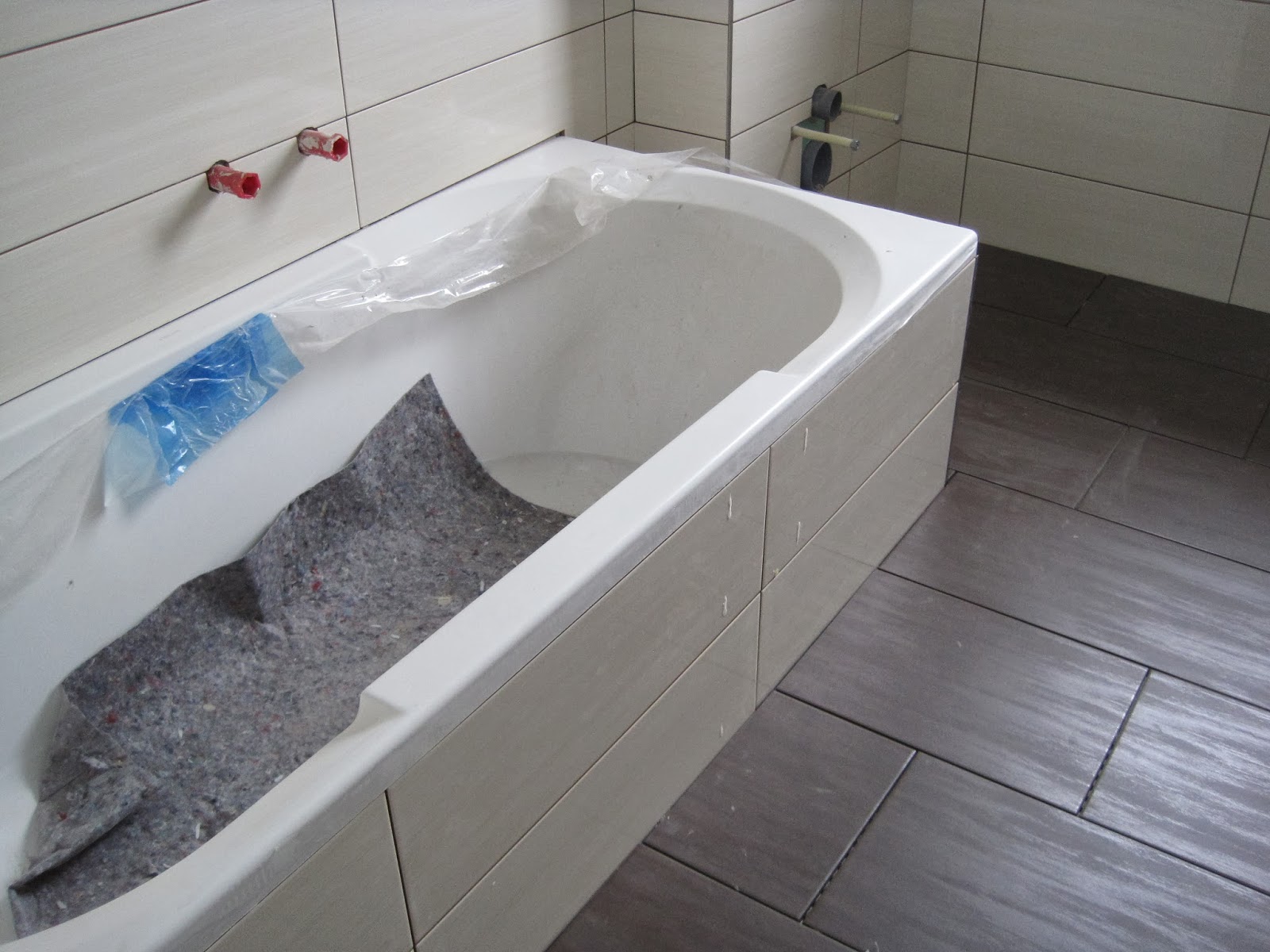

die richtige Wanne, wie im Musterhaus








Samstag, 18. Januar 2014

Hausnummer und Briefkasten montiert

Donnerstag nachmittag lag die Austausch-Badewanne vorm Haus. Ebenso die Styroporumrandung, zwar noch in Folie eingepackt, aber es schüttete wie aus Eimern. Unser netter Nachbar half mir, die beiden Teile ins Haus zu tragen, sonst hätten sie bis zum nächsten Tag im Regen gestanden.
Die Heizung läuft auch immer noch, es gibt zwar täglich eine Störmeldung weil die Kollektoren noch nicht auf dem Dach sind, aber das können wir mittlerweile schon gut quittieren und es hat keinen Einfluß auf die Heizung. Gestern war die Kesseltemperatur auf 55 Grad, heute liegt sie wieder bei 35 Grad. Scheint aber das Estrichprogramm zu sein, es steht zumindest so im Display. Es ist so schön wenn wir die Haustür aufmachen und es ist warm !
Gestern war unser Fliesenleger, Herr Schal aus Lüneburg,vor Ort. Er hat die Fliesen reingetragen und in den einzelnen Räumen verteilt. Er wollte Montag anfangen, aber die Badewanne stand noch nicht. Am späten Nachmittag war die Wanne dann doch drin, mal sehen ob und wie es am Montag weitergeht. Die Einschubtreppe ins Dachgeschoß ist auch drin. Die Treppe schrammt noch ein wenig an der Seite, wenn man sie ausklappt. Mal sehen ob sich das gibt.
Wir waren auch nicht untätig und haben das schöne Wetter genutzt um unsere Solar-Hausnummer anzubringen. Den Briefkasten haben wir auch angehängt.Als wir auf dem Dachboden waren, haben wir uns die Dachsparren angesehen. Es ist keine Feuchtigkeit nach oben gezogen und alles ist trocken. Das ist sehr gut.


Der Briefkasten

im Regen...

Display

Hausnummer


Einschubtreppe
 Luke ist dicht

Donnerstag, 16. Januar 2014

Kleine Fehler zwischendurch, aber es geht vorwärts

Als ich gestern zum Wasserbehälter leeren kam, waren die Monteure von Sanitär Neumann schon vor Ort. Sie waren im Bad beschäftigt und setzten gerade die Duschtasse ein. Ich fragte nach ob die Restfeuchte ein Problem sein, dies wurde aber verneint. Ein Problem war allerdings die Badewanne, die noch vor der Tür stand. Die ist nämlich falsch. Wir haben eine sog. Körperform -  Wanne bestellt und draussen stand die Standard - Ausstattung. Die wird in den nächsten Tagen getauscht und darf solange im Flur bleiben. Geändert werden mußte auch die Armatur für die Badewanne. Die Monteure sind bei der Erstmontage davon ausgegangen, das die Wanne vor dem Estrich kommt. Bei uns kam aber der Estrich und eine Aussparung für die Wanne und somit ist die Armatur zu hoch . Sieht jetzt sehr rustikal aus, der Fliesenleger wird sich freuen denn er soll das lt. unserem Bauleiter wieder richten.
 Wir finden es komisch, das viele Gewerke kein richtiges Licht mitbringen. Wir haben uns zwei Nachttischlampen von Ikea mitgebracht. damit wir abends beim lüften was sehen. Womit wir nicht gerechnet haben, die Handwerker nutzen diese Funzeln auch zum arbeiten :-)  wir haben immer gedacht, dort gibt es richtige Scheinwerfer.
Als ich mittags wieder hinfuhr, war im Haus kein Strom. Anscheinend war die Hauptsicherung, warum auch immer, rausgeflogen. Da ich mich an den Kasten incl. ganz neuem Zähler nicht rantraute, kam Herr Kauert in der Mittagspause und brachte es wieder in Ordnung. Es ist wirklich gut, das ich aufgrund meiner Arbeitszeit oft die Möglichkeit habe, am Bau nach dem Rechten zu sehen. Ansonsten wäre bis abends weder die Heizung gelaufen, noch einer der angemieteten Bautrockner. Wir haben uns abends den Zählerkasten nochmal angesehen und beim nächsten Ausfall gehe ich selbst ran :-)
Das Hygrometer zeigt erfreuliche 76 % Luftfeuchtigkeit und 18 ° Grad. Man merkt im Boden stellenweise schon die Wärme und die Wände werden hell. Die Verkleidung im Bad ist fertig und der Elektriker hat die fehlenden Schließzylinder montiert. Am Kabelbaum im HWR wurde der große Spalt in einen kleinen Spalt verwandelt, so ganz gefällt es uns noch nicht. In der Küche wurde die Wand um den Heizkreisverteiler geflickt.

Verkleidung WC-Kasten

die rustikale Lösung

Körperform..??wo..?


aus

die Schließzylinder sind drauf


der Spalt ist noch da

die Wand ist zu

Montag, 13. Januar 2014

Missverständnisse und gute Nachrichten

Heute morgen rief unser Bauleiter an. Wir haben am Freitag eine Mail an ihn und  Bauträger geschickt, in dem wir unseren Ärger zum Ausdruck brachten. Das kam wohl nicht so gut an. Herr Kauert sagte, er hätte sehr wohl am Freitag nachgefragt ob die Heizung geht und ihm wäre gesagt worden " ja"...dann hätte sich ein Problem ergeben und die Monteure hätten versucht einen Kundendienst der Firma Viessmann zu erreichen. Freitags nachmittags aber so gut wie aussichtslos. Das ist zwar eine Erklärung , beruhigt aber nicht wirklich denn die möglichen Fehlercodes der Heizung umfassen mehrere Seiten und ich stelle mir gerade vor dass ich einen Kundendienst brauche, Freitag um 14 Uhr...und es kommt keiner bis Montag..wir haben unseren Standpunkt ebenfalls nochmal dargestellt und so blieb es beim Wunsch nach mehr Verständnis auf beiden Seiten.

Dann fuhr ich zum Haus um unseren Heizlüfter wieder umzustellen und nachzusehen, ob Wasser in den Bautrocknern ist. Und was soll ich sagen.....


..........................Tada...................die Heizung läuft !!!!!!!

Die Heizung summt leise vor sich hin und im Dispaly steht " 20 ° "........Wir wissen zwar nicht, ob dass jetzt das Estrich-Trockenprogramm sein soll oder erstmal manuell voreingestellt ist, aber zumindest ist sie an. Bei Freunden von uns, die ebenfalls hier bauen stand im Display richtig Estrich Trockenprogramm Tag 1 usw...aber bei uns steht halt nur 20 °. Ich fahre nachher nochmal hin und sehe dann ob etwas anderes drin steht oder nicht. Dann müssen wir halt nochmal fragen. Unserem Bauleiter habe ich auf Band gesprochen, das die Heizung läuft.

So langsam macht sich das ständige lüften und vorsichtige Trocknen mit dem 3 Kw/H Heizlüfter bemerkbar. Die Feuchtigkeit ist bei 78 % und die Temperatur bei 13 ° Grad. Die dunklen Flecken gehen leicht zurück und die Aussparungen im Bad für Wanne und Dusche werden auch langsam trockener.


 sehr übersichtlich :-)



 passt sehr gut in die Ecke





Der Bautrockner von Fieberitz


Dusche Restfeuchte


Wanne


unser fleissiger Heizlüfter


es trocknet in der Küche


die Kollektoren für die Solaranlage


Schlafzimmer Restfeuchte


Freitag, 10. Januar 2014

Wie Sie sehen, sehen Sie nichts...reloaded...

Gestern dachten wir, es geht nun weiter. Abends lag der Verpackungsmüll für die Heizung und die Kollektoren  vorm Haus -  ein Zeichen, das die Dinge vor Ort sind. Also sind wir heute morgen frohen Mutes zum Treffen mit dem Bauleiter zum Haus gefahren. Tatsächlich waren 2 Monteure mit der Heizung beschäftigt, prima - dachten wir. Uns wurde ein Plan aufgezählt, wie es denn nun weitergeht. Kalenderwoche 3 Trockenbau, Kalenderwoche 4 Fliesen...immer unter der Prämisse, das der Boden trocken ist. Das wollen wir ja auch. Thomas fuhr nach Hamburg zur Firma Fieberitz
 http://www.fieberitz.de/
 um zwei Bautrockner zu mieten. Wenn die Heizung anläuft ist bekanntlich bei 86 % Luftfeuchtigkeit mit Wasser zu rechnen.
Das noch ein Thermostat fehlt, egal. Das noch irgendwelche Schließvorrichtungen fehlen, auch egal. Wir bauen erst seit August, da kann mal was fehlen. Die Heizung macht das eh alleine. Wird manuell eingestellt, ein Estrich-Trockenprogramm. Harhar.....
Als Thomas nachmittags mit den Bautrocknern kam, war noch ein Monteur vor Ort. Der versuchte, das Estrichprogramm zu finden. Ging aber nicht. Dann sagte er, er würde die Heizung erstmal auf   25 ° Grad einstellen, bis Montag ist das ok so. Dann kommen sie wieder und dann kommt das Programm.Macht ja nichts, Hauptsache es läuft irgendwas....
Es läuft super. Also die Bautrockner laufen super. Aber die Heizung ?? Läuft nicht.
 Dafür liegt der Verpackungsmüll noch vor der Tür. Darauf ist Verlaß.
Wir sind kurz vorm platzen. Es ärgert uns, das immer davon geredet wird das die Bauzeit eingehalten wird. Darum geht es nicht ! Es geht ums drumherum ! Warum melden sich die Monteure nicht beim Bauträger und sagen, " das wird hier nichts weil......" warum fragt der Bauleiter die Monteure nicht
" läuft bei Schulz die Heizung ?"...Es kann doch nicht sein, das die Bauherren immer die einzigen sind, denen auffällt das es keine Kommunikation gibt!
Jetzt geht wieder mal ein Wochenende rum, ohne das es irgendeinen Fortschritt gibt. Im Gegenteil. Morgen hole ich unseren Heizlüfter wieder vom Dachboden, damit die Bautrockner nicht völlig umsonst stehen. Unter 5 ° Grad funktionieren sie nicht. Bei 10 ° Grad schaffen sie 2-4 Liter / Tag. Hurra. Schönes Wochenende.

Mittwoch, 8. Januar 2014

Es geht weiter !

Heute morgen kam der erwartete Anruf von unserem Bauleiter. Bis zum Wochenende soll die Heizung angeschlossen sein. Hurra !! Wir freuen uns wirklich. Dieses ewige Lüften auf einer klammen Baustelle macht nach Wochen wirklich keinen Spaß mehr und wir sind froh, wenn wir auf unserem Hygrometer lesen können 24 ° Celsius und 55 % Luftfeuchtigkeit. Bis dahin dauert es noch, aber wenigstens geht es jetzt vorwärts.
Frau Müller von Sanitär Neumann rief auch nachmittags an und sagte, am Freitag wird der Zähler gesetzt. Sie konnte uns auch noch einen Bautrockner anbieten, aber den hatten wir zuvor schon bei Fieberitz in Hamburg bestellt. Sonst hätten wir das Angebot gerne angenommen. Am Freitag haben wir also zum einen Heizung, zum anderen zwei Bautrockner für das , sicher vermehrt anfallende, Wasser.
Mittags war Herr Schüler von " meine Küche " aus Lüneburg zum Aufmaß vor Ort. http://www.meinekueche-lueneburg.de/
 Ihm fiel auf, das eine Wand kürzer war, als  im Installationsplan angegeben. Dies aber ist kein Fehler von Herrn Claassen, die Wand ist genauso lang wie im Grundriß angegeben. Der Fehler muß beim planen der Küche im Küchenstudio passiert sein. Die Steckdosen sind natürlich auf die längere Wand abgestimmt worden, den Elektrikern ist es beim arbeiten auch nicht aufgefallen das der Installationspaln 1,53 m ausweist, der Grundriß aber nur 1,40m hat. Wir finden das mit den Steckdosen nicht so schlimm und lassen es so. Leider muß aber ein Schrank weichen und deshalb werden wir nächste Woche Freitag nochmal nach Lüneburg fahren um zu sehen, wie wir das umplanen können. Außerdem ist der Hersteller unserer Küche, die Firma Brinkmeier, leider in Insolvenz gegangen. Da wir nicht sicher sein können, dass unsere Bauteile auch in ein paar Jahren noch lieferbar sind müssen wir uns also auch noch einen anderen Hersteller suchen. Da hat " meine Küche " aber genug Auswahl.
Alles in allem war es ein guter Tag. Das Haus trocknet auch gut vor sich hin, es sind draussen  über 10 Grad und windig. Da lohnt es sich, die Fenster tagsüber ein paar Stunden auf Kipp zu lassen.

Dienstag, 7. Januar 2014

Wie Sie sehen - sehen Sie nichts......


Seit nunmehr 3,5 Wochen ist bei uns nichts passiert. Der Estrich trocknet immer noch seelenruhig vor sich hin. Die Luftfeuchtigkeit hält sich tapfer bei 92 % und die Raumtemperatur pendelt sich zwischen 8 Grad und 12 Grad ein. Wir haben gedacht, am 6. Januar käme endlich mal die Heizung-aber denken soll man ja bekanntlich den Pferden überlassen. Auch heute morgen war niemand vor Ort. Gestern mittag habe ich unseren Bauleiter angerufen und gefragt, wann es denn nun mal weitergeht. Er sagte, er meldet sich abends dazu. Was kam nicht ? Richtig- der erwartete Anruf. Daraufhin haben wir gestern spätabends eine Mail geschrieben, gesagt das wir langsam keinen Bock mehr haben und das wir nun einen Termin für die Heizung möchten. Nun ist es wieder Mittag und passiert ist - wieder richtig-nichts. Wir fragen uns, warum man bei einem Hausbau, den man schließlich bezahlt und nicht umsonst bekommt, ständig hinterher telefonieren muß. Gottseidank sind es draussen nicht Minus 10 Grad, sondern plus 10 Grad-so können wir mit 4 mal am Tag lüften wenigstens etwas Feuchtigkeit herauskriegen.
Apropos Bautrocknung...die eine Woche mit Heizlüfter und Bautrockner zur Trocknung des Innenputz vor 4 Wochen  hat uns 500 Euro gekostet-ohne Strom wohlgemerkt. Der kommt dann noch mit ca. 1000 KW dazu- es kann sich also jeder ausrechnen, dass das eine kostspielige Angelegenheit ist. Umso ärgerlicher ist es dann , dass jetzt wo es endlich richtig losgehen könnte mit der Trocknung, nichts passiert und wieder mal mindestens zwei Tage ungenutzt verstreichen. Die Wände haben immer noch dunkle Stellen, der Boden ebenfalls und die Feuchtigkeit hängt im Haus fest.
